Trang chủKinh doanhEVN khởi công điện khí LNG Quảng Trạch II hơn 40.000 tỷ...

EVN khởi công điện khí LNG Quảng Trạch II hơn 40.000 tỷ đồng

Tóm tắt cốt lõi:

  • Quy mô đầu tư đạt hơn 40.100 tỷ đồng với công suất gần 1.613 MW, cung cấp 9,5 tỷ kWh mỗi năm.
  • Cơ cấu tài chính gồm 20% vốn chủ sở hữu và 80% vốn vay thương mại, tiến độ vận hành ấn định vào tháng 2/2030 và tháng 4/2030.
  • Mắt xích trọng yếu cụ thể hóa mục tiêu đạt 22.524 MW điện khí LNG vào năm 2030 theo Quy hoạch điện VIII điều chỉnh.

Diễn biến và Dữ liệu trọng tâm

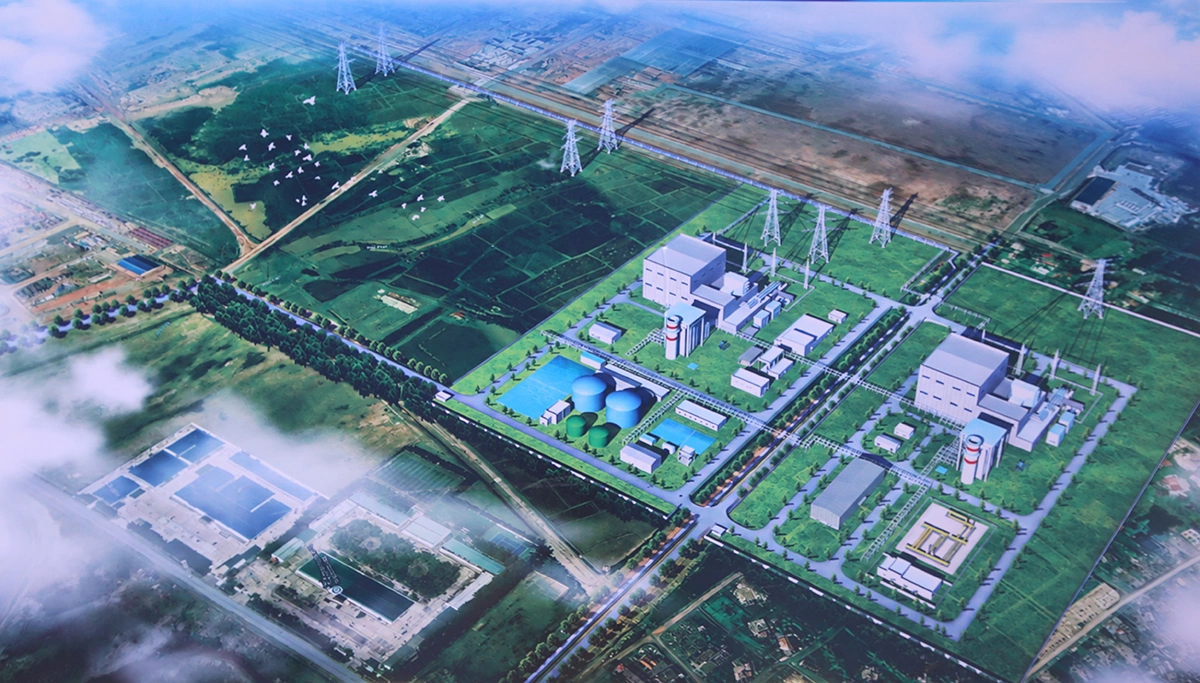

Dự án Nhà máy Nhiệt điện LNG Quảng Trạch II với tổng mức đầu tư hơn 40.100 tỷ đồng đã chính thức được Tập đoàn Điện lực Việt Nam (EVN) cùng Ban Quản lý dự án Điện 2 khởi công vào sáng ngày 20/10 tại khu kinh tế Hòn La, xã Phú Trạch, tỉnh Quảng Trị.

Công trình bao gồm 2 tổ máy sử dụng nhiên liệu khí thiên nhiên hóa lỏng (LNG), được định hình là nguồn điện nền quan trọng phục vụ hệ thống điện quốc gia. Gói thầu EPC đã hoàn tất ký kết với liên danh Tập đoàn Xây dựng Điện lực Trung Quốc và Tổng công ty Lắp máy Việt Nam.

Hạng mục chỉ tiêuThông số kỹ thuật / Kế hoạch
Chủ đầu tưTập đoàn Điện lực Việt Nam (EVN)
Tổng mức đầu tưHơn 40.100 tỷ đồng (20% vốn chủ sở hữu, 80% vốn vay thương mại)
Quy mô công suấtGần 1.613 MW (2 tổ máy)
Sản lượng điện hàng nămKhoảng 9,5 tỷ kWh/năm
Mốc vận hành thương mạiTổ máy 1: Tháng 2/2030; Tổ máy 2: Tháng 4/2030
Tổng quy mô Trung tâm Điện lực Quảng TrạchKhoảng 4.500 MW (Gồm Quảng Trạch I, II, III)

Dự án nằm trong tổng thể Trung tâm Điện lực Quảng Trạch quy mô khoảng 4.500 MW. Riêng hai dự án thành phần do EVN trực tiếp đầu tư là Quảng Trạch I và LNG Quảng Trạch II sở hữu tổng công suất gần 3.015 MW với tổng số vốn vượt 82.145 tỷ đồng. Trước đó, hai tổ máy của nhiệt điện Quảng Trạch I đã hòa lưới thành công với sản lượng tích lũy đạt 620 triệu kWh.

Phân tích tác động thị trường

Việc khởi công dự án giải quyết trực tiếp áp lực phụ tải điện nền cho hệ thống quốc gia giai đoạn sau năm 2030, trong bối cảnh các dự án nhiệt điện than bị giới hạn nghiêm ngặt theo cam kết giảm phát thải ròng. Theo Quy hoạch điện VIII điều chỉnh, công suất nguồn LNG cần đạt mốc 22.524 MW tới năm 2030 với 22 dự án triển khai xuyên suốt giai đoạn 2025-2035. Sự chuyển động của LNG Quảng Trạch II đánh dấu bước hiện thực hóa hạ tầng quy mô lớn hiếm hoi giữ đúng lộ trình.

Về khía cạnh cấu trúc vốn, áp lực đè nặng lên năng lực thu xếp vốn tín dụng thương mại khi dự án cần huy động tới 80% vốn vay (tương đương hơn 32.000 tỷ đồng). Thành bại thương mại của dự án phụ thuộc mật thiết vào cơ chế đàm phán hợp đồng mua bán điện (PPA), khả năng chuyển ngang giá khí nhập khẩu vào giá điện và tính thanh khoản của thị trường LNG toàn cầu khi bước vào chu kỳ vận hành năm 2030.

Đối với kinh tế địa phương, dự án thiết lập trục tăng trưởng công nghiệp trọng điểm cho tỉnh Quảng Trị. Sự xuất hiện của hạ tầng cảng, kho cảng tiếp nhận LNG và tổ hợp nguồn điện 1.613 MW sẽ kích thích chuỗi công nghiệp phụ trợ, gia tăng nguồn thu ngân sách địa phương và tái cấu trúc việc làm kỹ thuật cao tại khu kinh tế Hòn La.

Câu hỏi thường gặp (FAQ)

Tiến độ phát điện thương mại của dự án LNG Quảng Trạch II được ấn định vào thời điểm nào?

Tổ máy số 1 của dự án dự kiến hòa lưới phát điện thương mại vào tháng 2/2030, và tổ máy số 2 sẽ vận hành sau đó hai tháng vào tháng 4/2030.

Cơ cấu nguồn vốn hơn 40.100 tỷ đồng của dự án được phân bổ như thế nào?

Dự án được tài trợ bởi 20% vốn chủ sở hữu từ EVN và 80% nguồn vốn vay thương mại từ các tổ chức tín dụng trong và ngoài nước.
